Standorte und Eckdaten

  • Mühleberg, Bickigen und Bassecourt in Prüfung
  • Studien klären technische, wirtschaftliche und rechtliche Bedingungen
  • Entscheid über Weiterführung nach Abschluss der Analysen

Strategische Analyse der Standorte

Die BKW führte eine Analyse bestehender Netzinfrastrukturen durch. Geprüft wurden Umspannwerke, Netzanschlusspunkte und die Möglichkeit, neue Speicher sinnvoll in Übertragungs- und Verteilnetze einzubinden. An den vier geeigneten Netzpunkten laufen nun die Machbarkeitsstudien. Sie dauern voraussichtlich bis Frühling 2026.

Inhalt und Ziel der Machbarkeitsstudien

Die Studien klären technische, wirtschaftliche und genehmigungsrelevante Fragen. Sie zeigen, wie geplante Batteriespeicher angeschlossen und betrieben werden können. Zudem identifizieren sie potenzielle Projektrisiken und definieren Massnahmen zur Minimierung. Die Ergebnisse bestimmen, welche Vorhaben weiterverfolgt werden.

Erfahrungen aus Deutschland

Bereits heute setzt die BKW in Deutschland grosse Batteriespeicher um. Dazu gehört eine 300 MW Anlage in Waltrop im Bundesland Nordrhein-Westfalen. Diese Projekte dienen als Referenz bei der Planung neuer Speicher in der Schweiz.

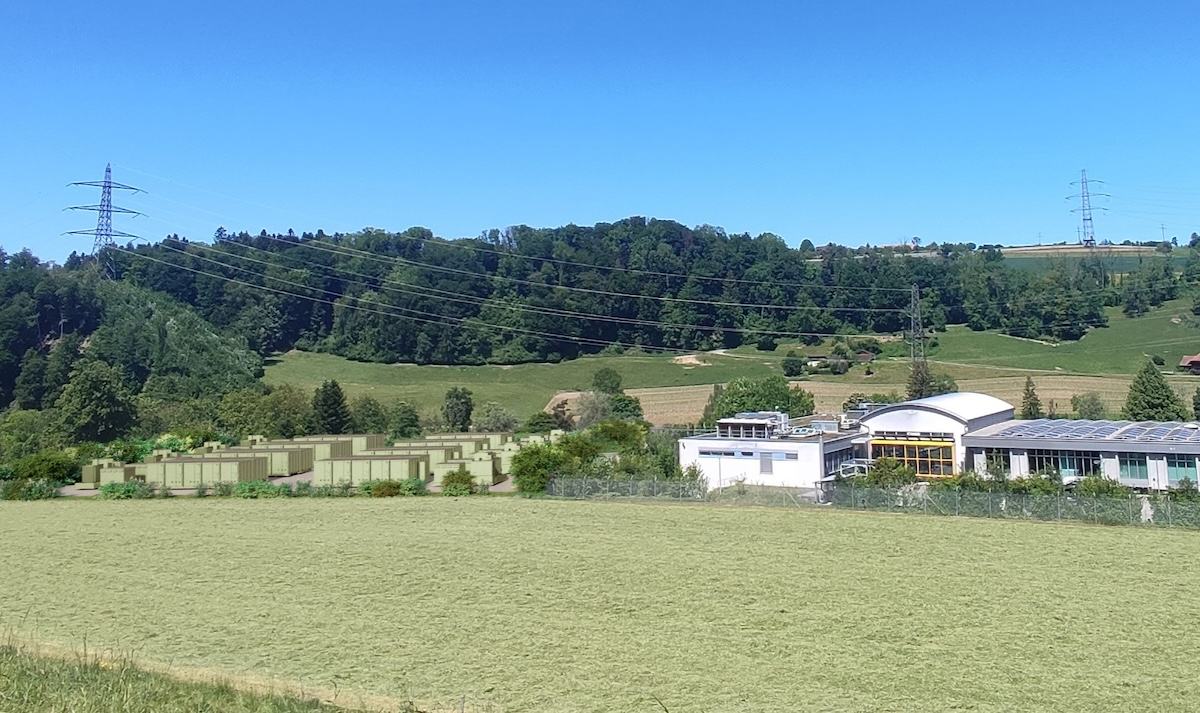

Technische Eckdaten der geprüften Projekte

  • Mühleberg (Swissgrid): ab Q1 2030, 400 MW und 800 MWh
  • Mühleberg (BKW): ab Q3 2029, 60–100 MW und 120–200 MWh
  • Bickigen: ab Q1 2030, 100 MW und 200 MWh
  • Bassecourt: ab Q3 2028, 100 MW und 200 MWh
