Das Pumpspeicherwerk Engeweiher ist am 6. Mai 2026 nach rund vier Monaten Sanierung wieder in Betrieb gegangen. Zunächst läuft die Anlage während vier Wochen im Probebetrieb. In dieser Phase werden die neue Steuerung und die revidierten Anlagenteile unter realen Bedingungen getestet.

Für das Stromnetz ist die modernisierte Anlage besonders relevant, weil sie flexibel auf Einspeisung und Verbrauch reagieren kann. Das Pumpspeicherwerk nimmt Strom aus dem Netz auf, wenn grosse Mengen eingespeist werden, etwa an sonnigen Tagen mit hoher Produktion aus Photovoltaikanlagen. Bei hohem Stromverbrauch kann die Anlage auf Abruf wieder Strom produzieren.

Pumpspeicherwerk Engeweiher läuft im intensiven Probebetrieb

Während des vierwöchigen Probebetriebs wird fünfmal pro Woche Wasser über längere Zeit durch die Druckleitung gepumpt. Zusätzlich wird bis zu zehnmal turbiniert. Damit wird das Pumpspeicherwerk deutlich intensiver genutzt als vor der Sanierung.

Der Probebetrieb dient einerseits als Belastungstest für die erneuerte Steuerung und die revidierten Anlagen. Andererseits leistet das Pumpspeicherwerk bereits während dieser Phase einen Beitrag zur Netzstabilität. Gerade bei zunehmenden Schwankungen im Stromsystem gewinnt solche Flexibilität an Bedeutung.

Die Anlage kann überschüssige Energie aufnehmen und später wieder in Strom umwandeln. Damit unterstützt sie den Ausgleich zwischen Produktion und Verbrauch. Diese Funktion wird mit dem weiteren Ausbau der erneuerbaren Energien wichtiger.

Engeweiher verbindet Speicher, Netzstabilität und historische Infrastruktur

  • Das Pumpspeicherwerk Engeweiher ist seit 6. Mai 2026 wieder in Betrieb.
  • Die Sanierung dauerte rund vier Monate und kostete rund CHF 2.5 Mio.
  • Im Probebetrieb wird fünfmal pro Woche gepumpt und bis zu zehnmal turbiniert.
  • Die Anlage nimmt Strom bei hoher Einspeisung auf und produziert bei Bedarf Strom.
  • Das Baujahr 1909 macht Engeweiher zum ältesten noch betriebenen Speicherkraftwerk der Schweiz.

SH Power erneuert Leittechnik und zentrale Mechanik

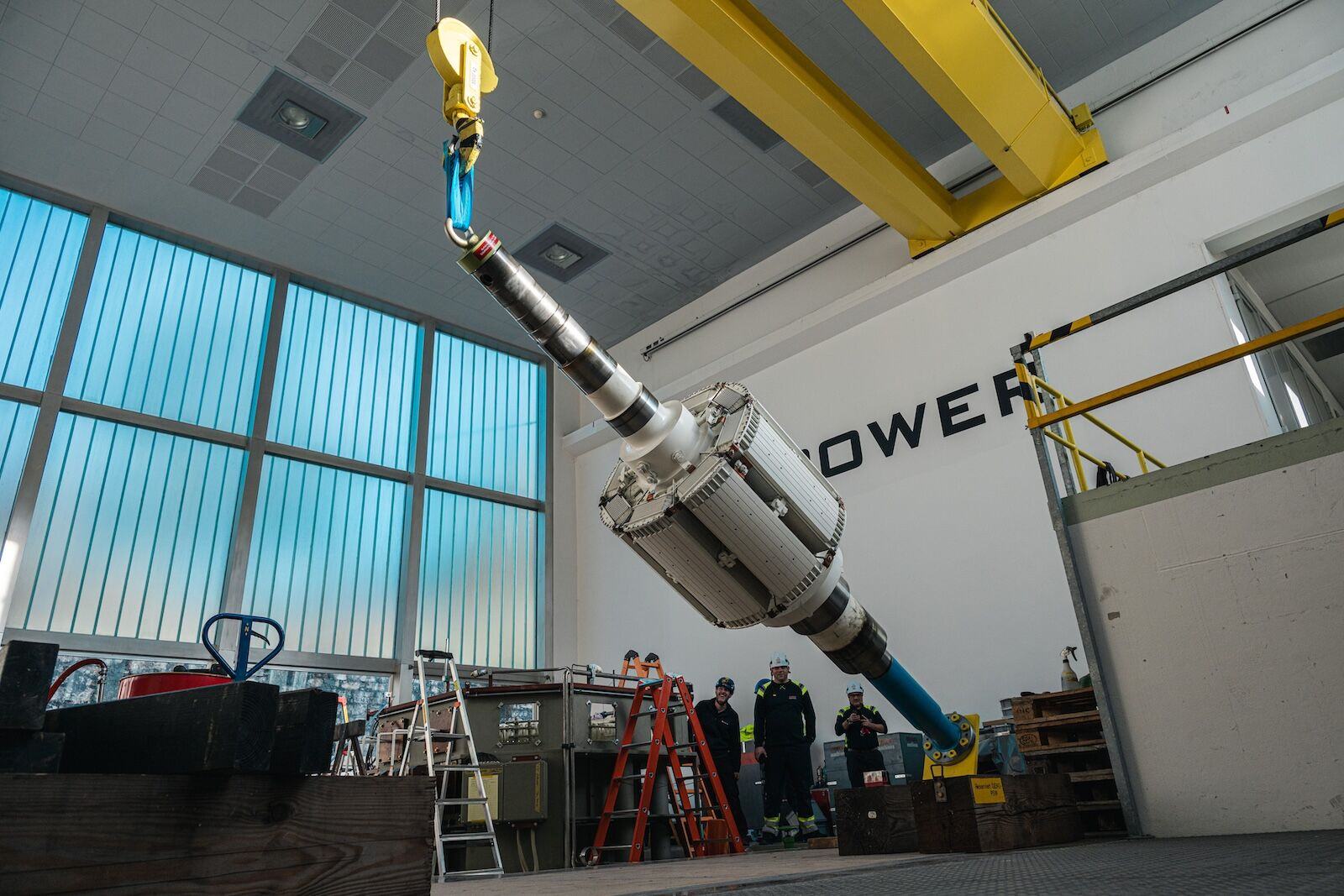

Die Sanierung umfasste umfangreiche Arbeiten an den zentralen technischen Komponenten. Der Motor-Generator wurde zerlegt, der Rotor ausgebaut und die Pumpturbine sowie der Kugelschieber wurden revidiert. Auch die Druckleitung wurde inspiziert.

Zusätzlich wurden diverse Instandsetzungsarbeiten ausgeführt. Ein wichtiger Teil der Modernisierung betraf die Sekundär- und Leittechnik. Diese war über 30 Jahre alt und wurde im Rahmen des Projekts erneuert.

Seit Anfang Januar 2026 arbeitete die Abteilung Produktionsanlagen von SH Power unter der Leitung von Dominic Bolli mit über zehn Fremdfirmen zusammen. Die Kosten für die Sanierung belaufen sich auf rund CHF 2.5 Mio. Bei dieser Gelegenheit wurde auch der Damm des Engeweihers mit Schotter ergänzt.

Engeweiher bleibt bis 2070 konzessioniert

Das Pumpspeicherwerk Engeweiher wurde 1909 gebaut. Es ist damit ein historisches Bauwerk und zugleich ein weiterhin aktiver Bestandteil der Stromversorgung. Die Anlage gilt als ältestes noch betriebenes Speicherkraftwerk der Schweiz.

Bereits 1993 wurde das Kraftwerk grundlegend erneuert. Damals wurde auch die Konzession bis zum Jahr 2070 verlängert. Die aktuelle Sanierung stellt sicher, dass die Anlage auch künftig zuverlässig betrieben werden kann.

SH Power ist für die Betriebs- und Geschäftsführung des Pumpspeicherwerks zuständig und zugleich Eigentümerin der Anlage. Mit der Modernisierung bleibt Engeweiher für die Anforderungen eines zunehmend schwankenden Stromsystems gerüstet.
